Obras no Aeroporto Salgado Filho entram na reta final para retomada de voos internacionais

As obras de ampliação da pista do Aeroporto Internacional Salgado Filho, em Porto Alegre, administrado pela Fraport Brasil, estão na fase final. Com previsão de entrega em 16 de dezembro, a pista de pouso e decolagem, que terá 3.200 metros de extensão, permitirá a retomada dos voos internacionais no terminal.

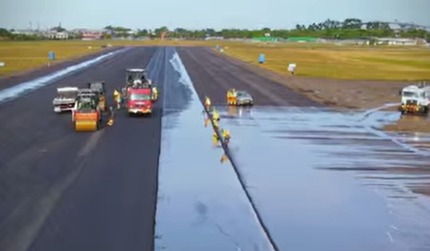

“Estamos concluindo a última camada de asfalto, e a próxima etapa inclui sinalização horizontal, balizamento luminoso e instalação de instrumentos de navegação. Depois, ocorrerá a homologação da pista, e seguiremos com acabamentos e manutenções sem impacto nas operações de voos”, disse Cássio Gonçalves, diretor de infraestrutura e manutenção da Fraport Brasil.

Primeiros voos internacionais

O primeiro pouso internacional está marcado para 19 de dezembro, com o voo inaugural da Copa Airlines em uma rota direta para a Cidade do Panamá. O trajeto terá frequência de três vezes por semana. Outros destinos já confirmados incluem Lima e Santiago, com voos operados pela Latam a partir de janeiro de 2025. As passagens já estão à venda.

Avanços na infraestrutura elétrica

A reabilitação das subestações de energia, essencial para a operação do aeroporto, também está avançada. A alimentação pela rede de 69 KV, mais estável, foi ativada, e três subestações principais estão sendo concluídas. A KF3 já opera para atender o sistema de pista, enquanto a KF1 e a KF4 devem entrar em funcionamento até 10 de dezembro.

“Atualmente, contamos com geradores portáteis em algumas áreas, mas, com as subestações prontas, será possível restabelecer a capacidade total do aeroporto”, explicou Gonçalves.

A entrega da nova pista e das melhorias elétricas deve marcar uma nova fase para o Salgado Filho, tornando o terminal mais moderno e preparado para receber voos internacionais com segurança e eficiência.
